6月23日,北校区科研平台电力增容项目顺利通过学校验收,实现全面竣工。该项目的落成,为北校区注入了强劲动力,更为学校科研事业发展筑牢了坚实的电力基础。
近年来,学校科研事业蓬勃发展,北校区科研平台设备不断升级,原有电力供应系统逐渐不堪重负,电力瓶颈成为制约科研创新的关键因素。2024年5月,学校果断立项,启动北校区科研平台电力增容项目,后勤保障中心勇挑重担,全力攻坚。
项目涵盖7个标段,涉及设计、监理、三座配电房建设(土建施工)、设备采购等多个关键环节。建设过程中,后勤人员与团队深入实地勘察,结合科研用电特性与未来规划,经多轮论证优化,敲定科学方案;监理团队秉持严谨态度,对施工全流程严格把关,确保质量无虞。三座配电房土建施工克服场地狭窄、周边科研活动不停歇等难题,错峰作业,保障建筑结构稳固。电力施工及安装团队在复杂环境中精准敷设8451米电缆,高标准完成设备安装;设备采购严格招标,综合评估质量、性能与价格,保障设备材料符合高标准。

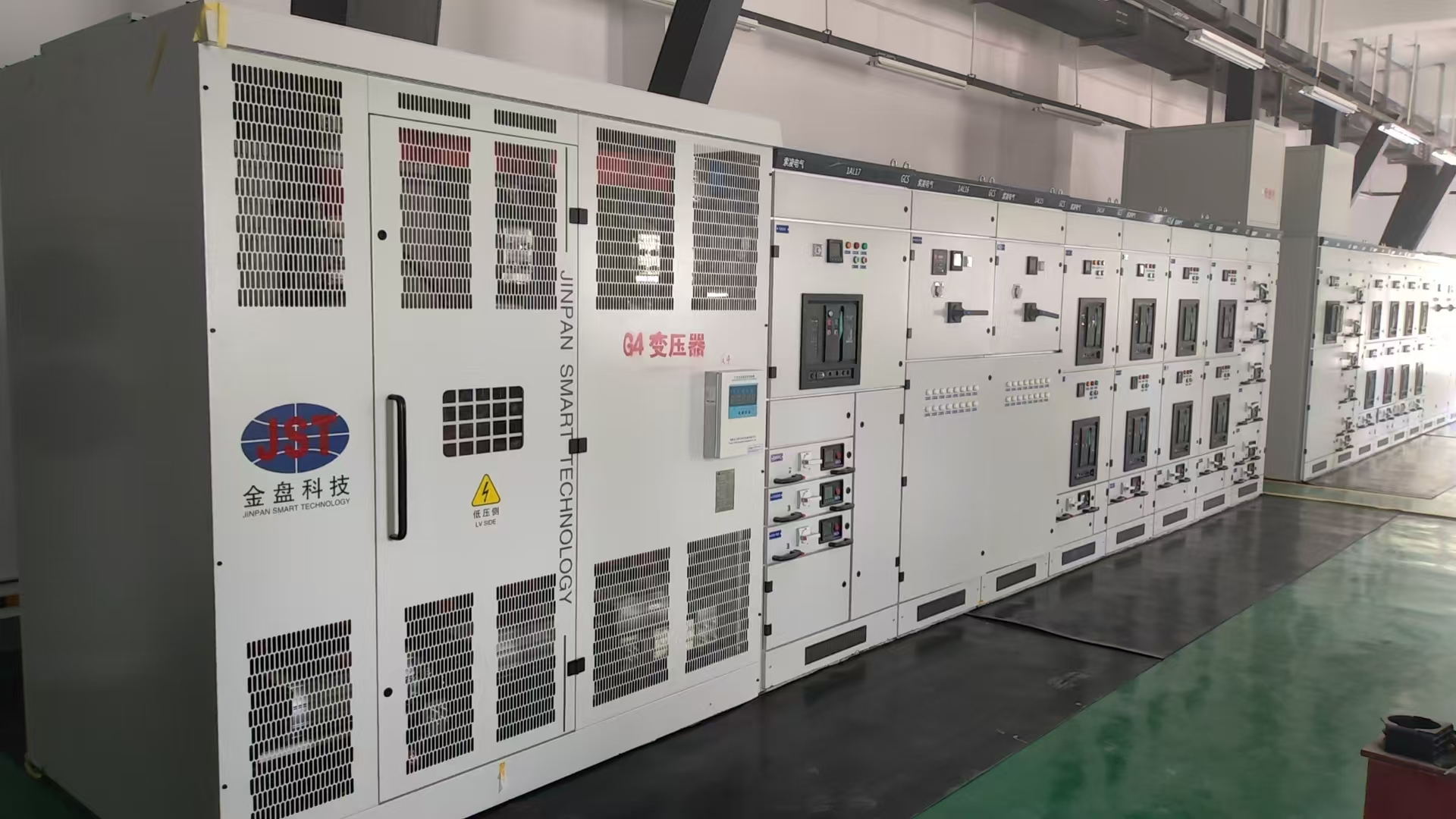

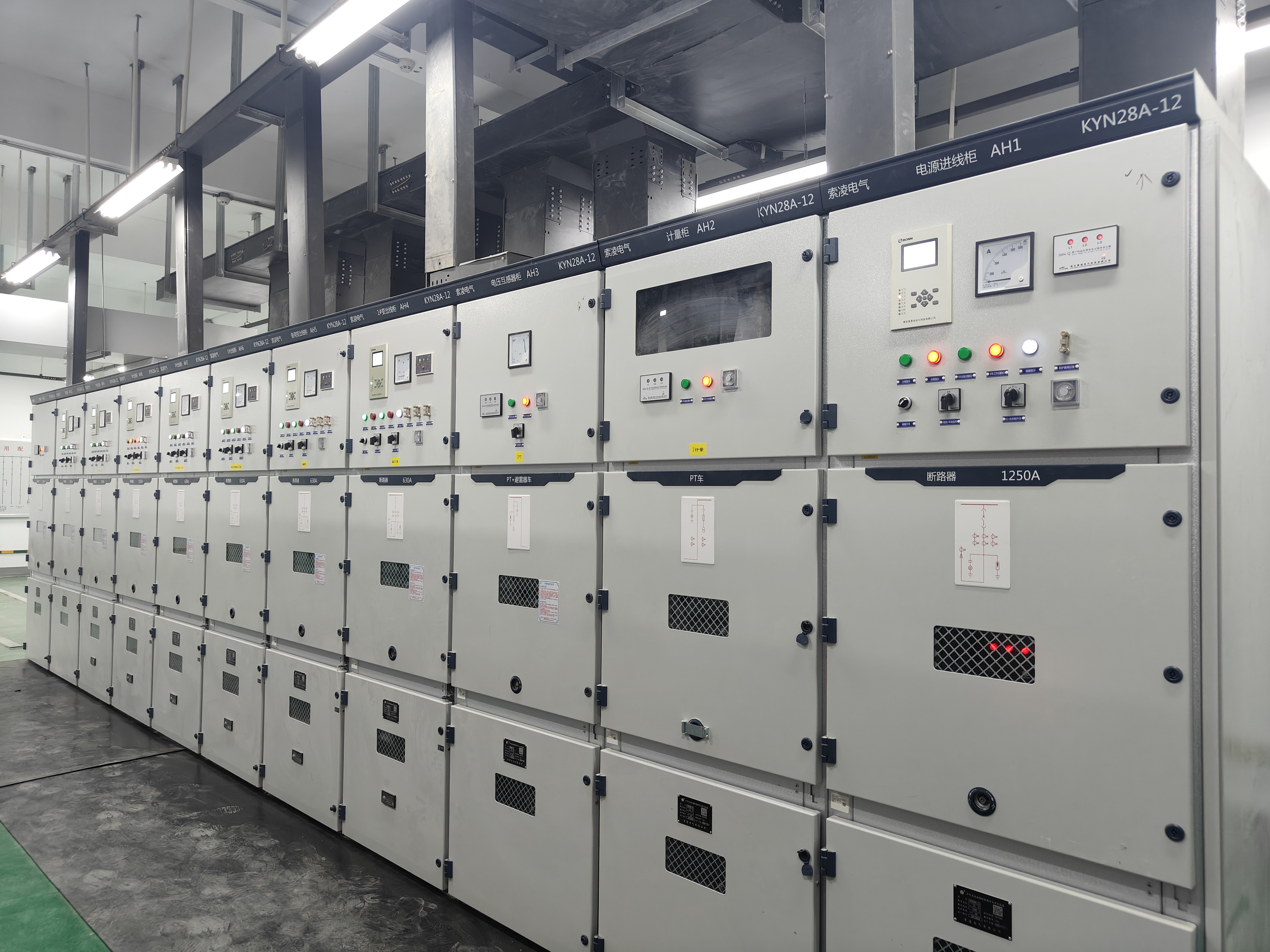

面对多专业、多环节协同难题,后勤保障中心每周召开监理例会,高效解决施工卡点;学校领导多次亲临现场调研指导,为项目保驾护航。在多方努力下,项目最终新增15320KVA容量,新建1座中心配电房、2 座区域配电房,添置34面KYN28A-12、10KV开关柜,68面GCS、0.4KV开关柜,8台1600KVA干式变压器、4台630KVA箱式变压器,4台1000KW室外柴油发电机组等大批先进电力设备。
此次电力增容不仅满足现有科研用电需求,更为未来引进尖端设备、开展重大科研项目预留充足空间,为学校培育优质人才、实现科研创新突破提供坚实保障,成为绿色智慧校园建设的又一标志性成果。(能源管理科供稿)
